Rekonstrukce a přístavba zimního stadionu
Historická stavba se mění v moderní multifunkční arénu
Zimní stadion v Opavě, jehož technický stav dlouhodobě neodpovídal současným standardům, prochází zásadní přestavbou. Statutární město Opava přistoupilo ke komplexní rekonstrukci a přístavbě původního objektu z 50. let 20. století s cílem vytvořit moderní arénu pro lední sporty, kulturní i společenské akce.
Veřejnou zakázku v režimu Design & Build („Navrhni a postav“) získala v roce 2023 společnost PKS stavby a.s., která byla oceněna jako nejlepší stavební společnost v kategorii nad 200 zaměstnanců. Autorem architektonického návrhu je Ing. arch. David Wittassek z ateliéru QARTA architektura. Dokončení stavby je plánováno na léto 2026, aby hokejová sezóna 2026/2027 již mohla proběhnout v modernizovaném prostředí.
„Zimní stadion byl dlouhodobě technicky zastaralý a nevyhovoval požadavkům sportovců ani diváků. Jsem rád, že jsme přistoupili k jeho důkladné přestavbě a že na ní spolupracujeme s renomovanými partnery,“ uvedl primátor Tomáš Navrátil.
Rekonstrukce zimního stadionu byla nezbytná především kvůli jeho nevyhovujícímu provoznímu, technickému a hygienickému stavu. Původní objekt byl po více než sedmdesáti letech provozu na hranici životnosti a řada jeho částí již neodpovídala současným bezpečnostním, energetickým ani provozním standardům. Nevyhovující dispozice provozu, vzniklá v důsledku historických vestaveb a přístaveb, zastaralé technologie chlazení, opotřebovaná konstrukce ledové plochy, nevyhovující šatny, zastaralé rozvody elektřiny a vody či opakované zatékání do objektu postupně vedly k tomu, že některé prostory bylo nutné z bezpečnostních důvodů uzavírat a provoz stadionu byl stále náročnější a finančně nákladnější na údržbu.
Město proto stálo před zásadním rozhodnutím, zda stadion uzavřít a postavit zcela nový objekt, nebo zachovat technicky a historicky cenné části stávající stavby a celý areál komplexně přestavět. Zásadní hodnotu představuje především unikátní rámová ocelová konstrukce haly z 50. let, která patří k posledním dochovaným konstrukcím tohoto typu u zimních stadionů v České republice. Na základě aktuálního statického posouzení bylo rozhodnuto tuto konstrukci zachovat jako významné svědectví dobového konstrukčního uvažování a vývoje sportovních staveb.
Zvolena byla varianta rozsáhlé rekonstrukce a přístavby, která umožňuje zachovat konstrukčně hodnotné části původní haly a současně modernizovat technologii i zázemí. Výsledkem bude moderní sportovní aréna odpovídající standardům 21. století.
Architektonická koncepce a nové pojetí areálu

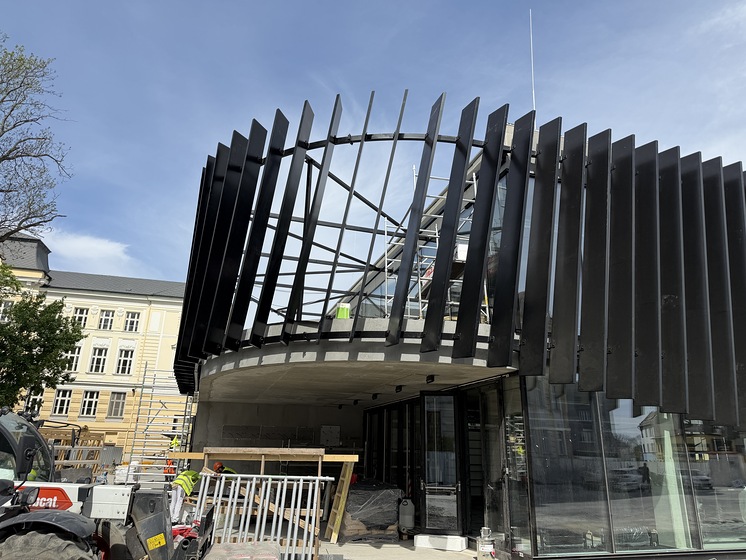

Jedním z klíčových prvků přestavby je výstavba nové třípodlažní budovy s plnohodnotným sportovním a provozním zázemím. Prosklená fasáda s vertikálními lamelami navazuje na historickou ocelovou konstrukci stadionu a bude doplněna slavnostním podsvícením. Stadion se tak stane výrazným orientačním bodem a přirozenou součástí městského veřejného prostoru.

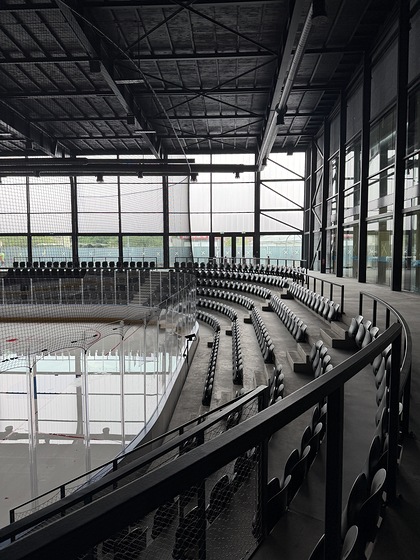

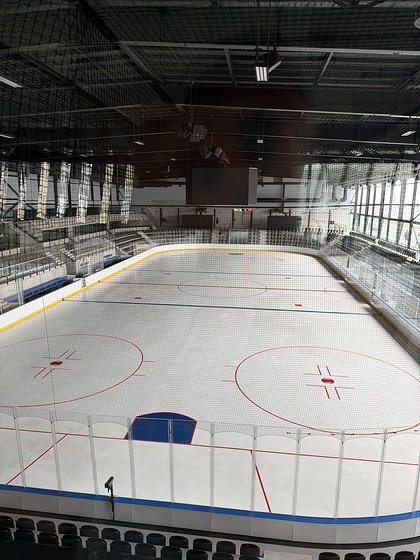

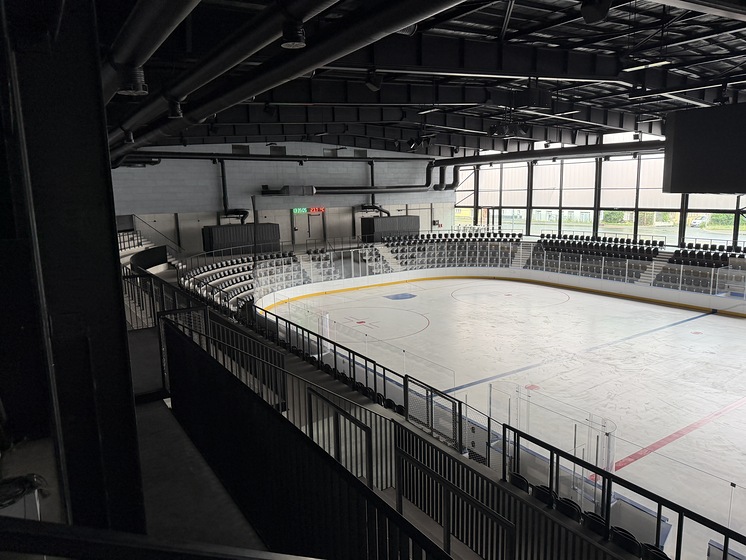

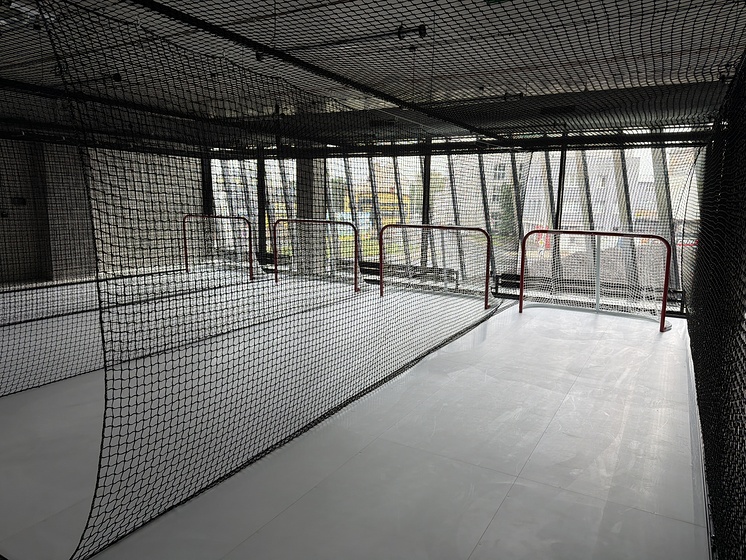

Návrh ateliéru QARTA odstraňuje nevhodné zásahy z minulosti a vrací důraz na původní konstrukční kvality haly. Součástí přestavby je vznik nových tribun s kapacitou přibližně 2 000 diváků.
Průběh výstavby a současný stav
Projekt zahrnuje také demolici přilehlých nevyužívaných objektů a komplexní modernizaci technických systémů včetně energetiky. V roce 2024 byla stavba dočasně přerušena kvůli mimořádným povodním, které zasáhly celé staveniště. Po provedení sanačních opatření bylo možné pokračovat podle upraveného harmonogramu.

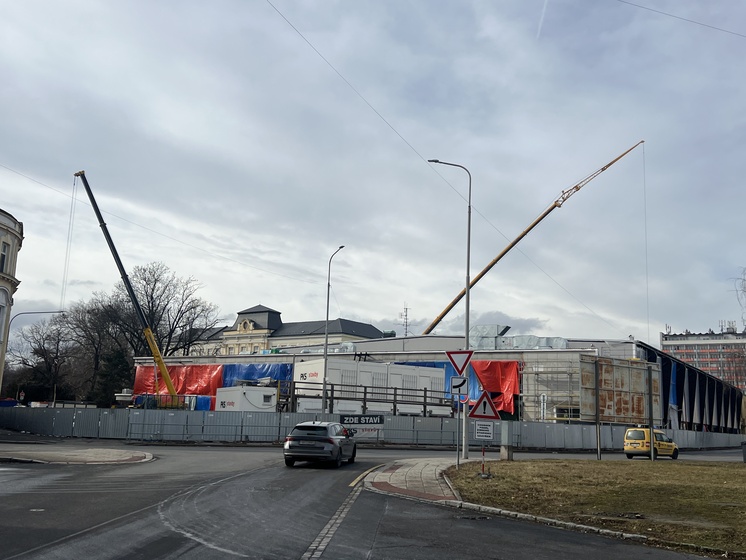

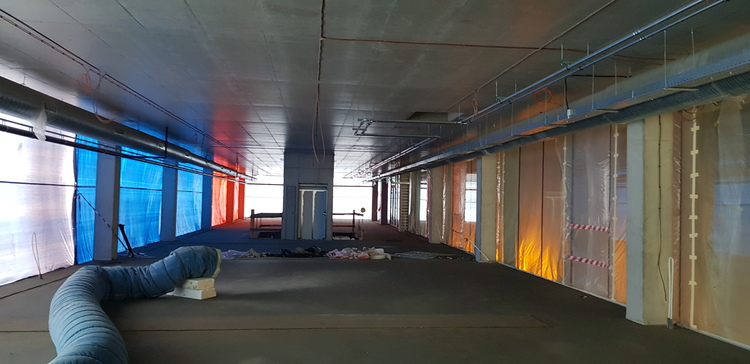

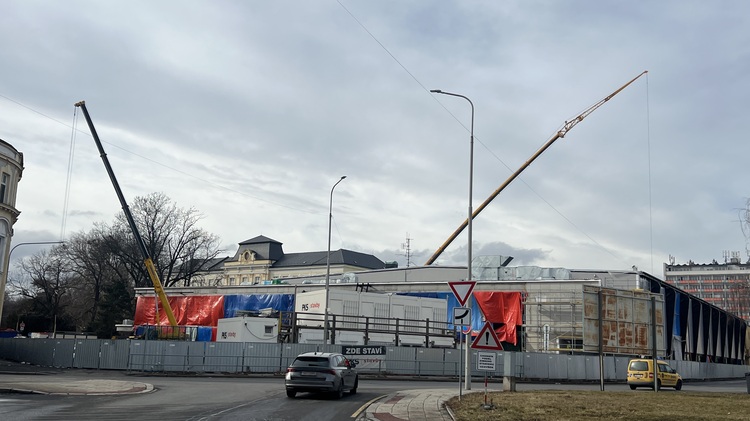

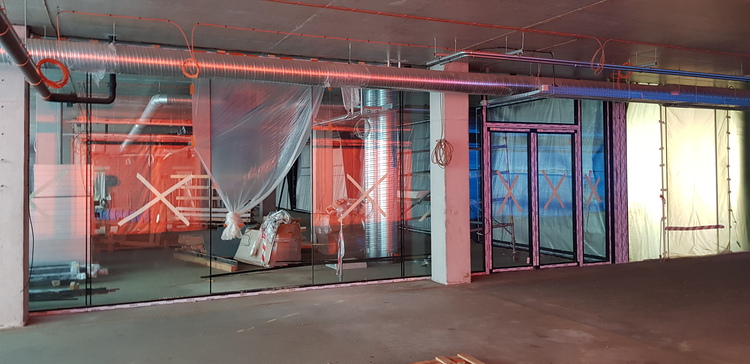

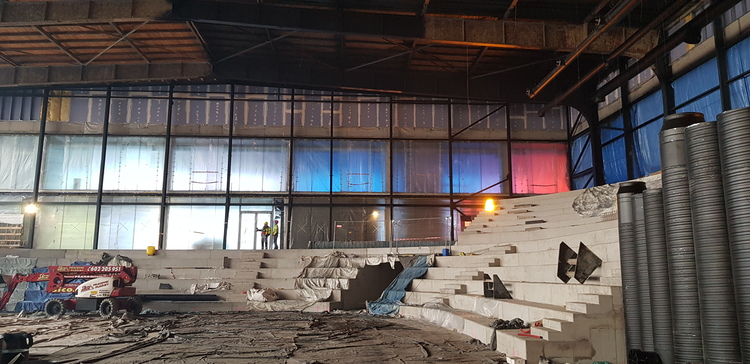

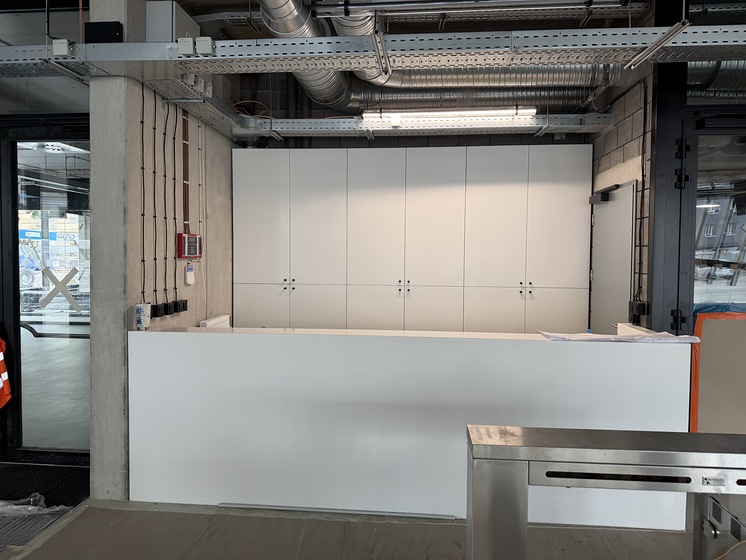

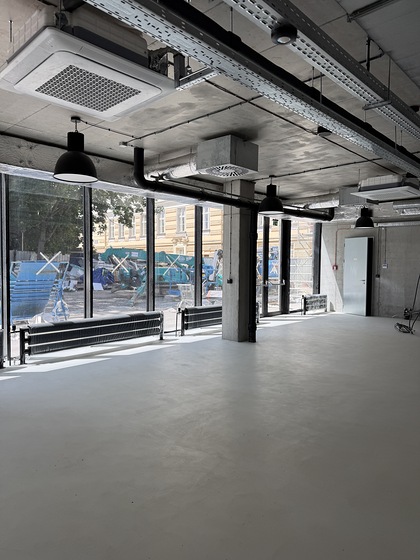

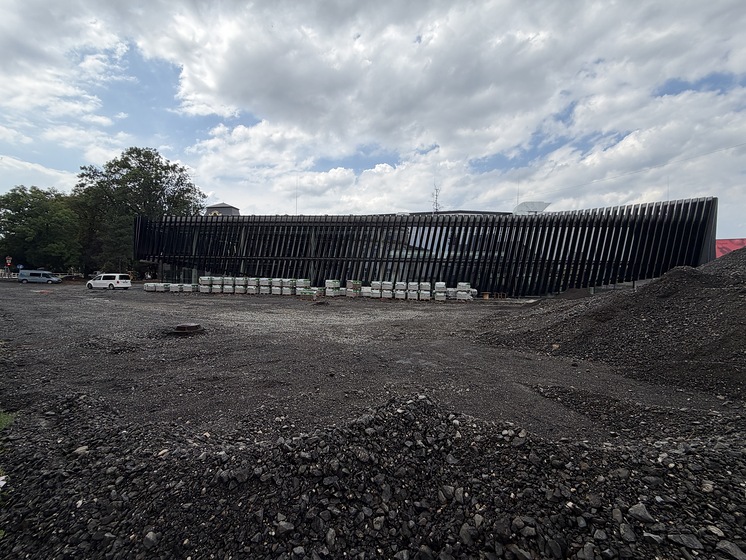

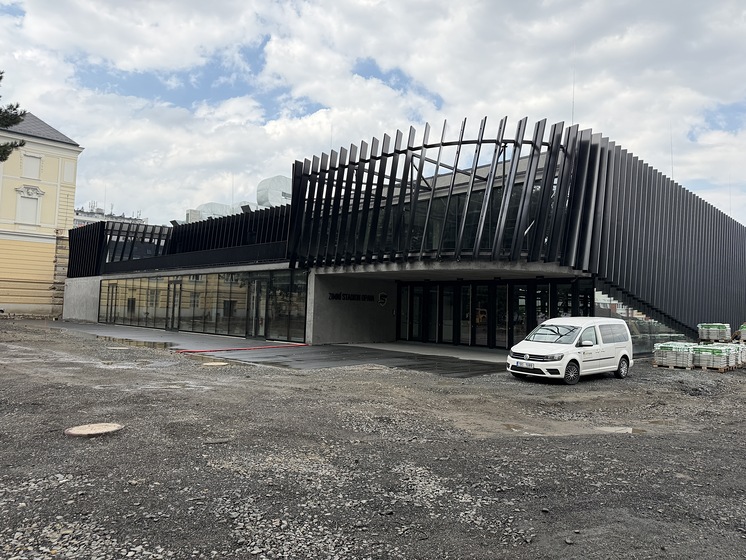

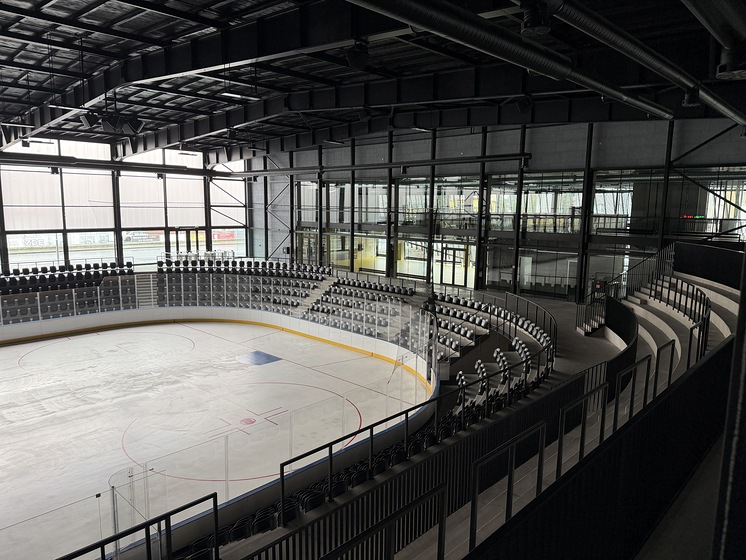

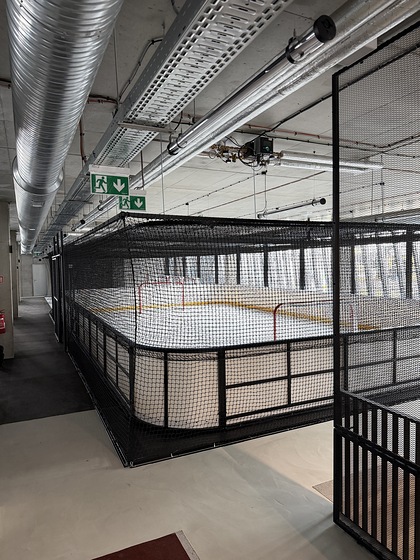

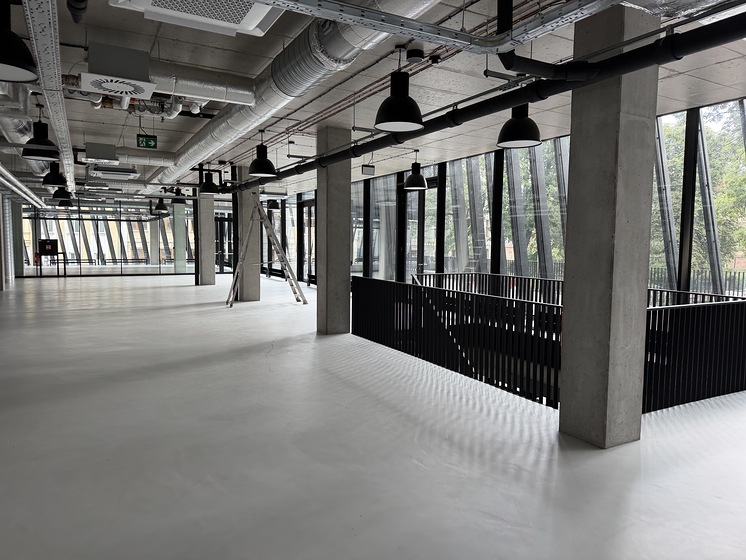

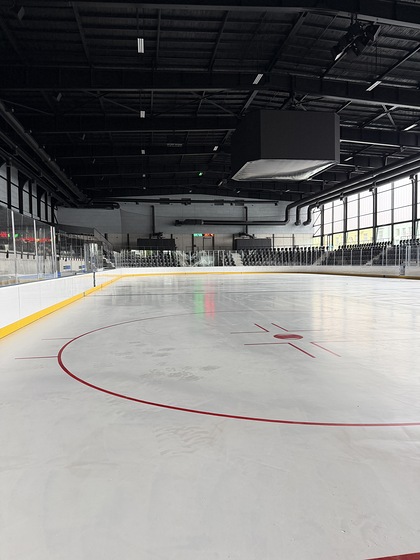

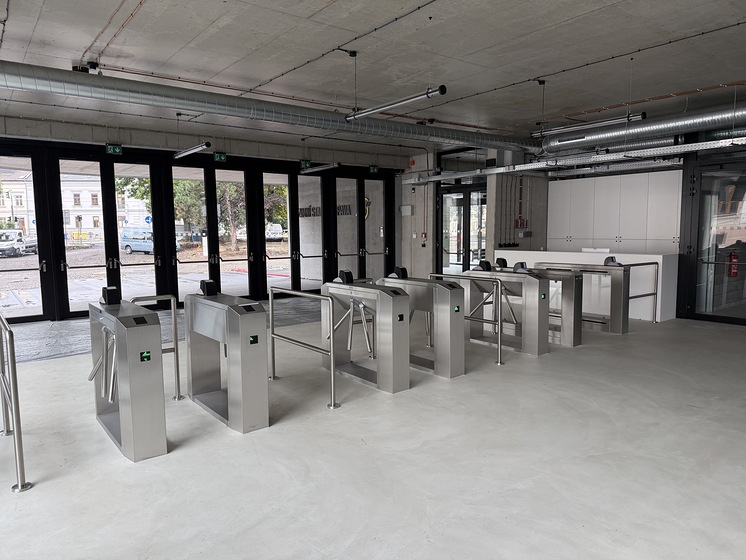

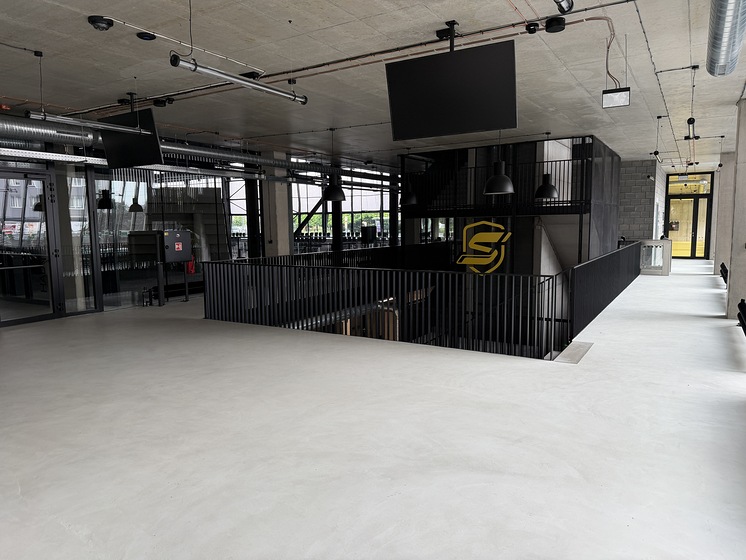

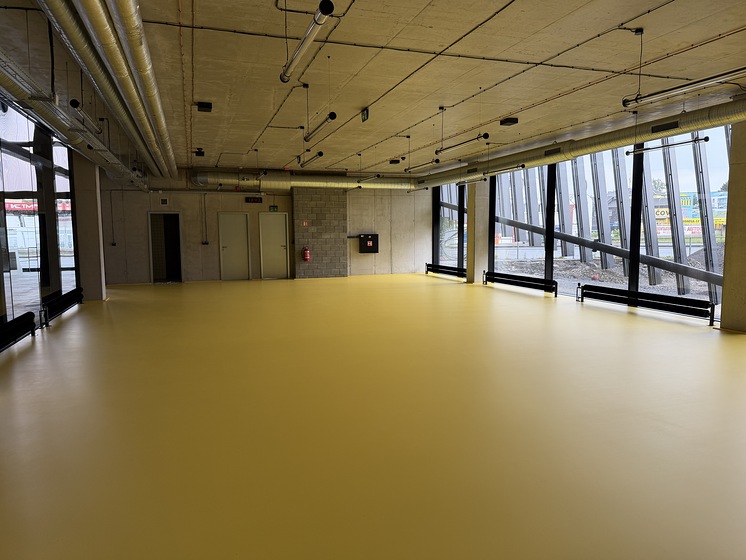

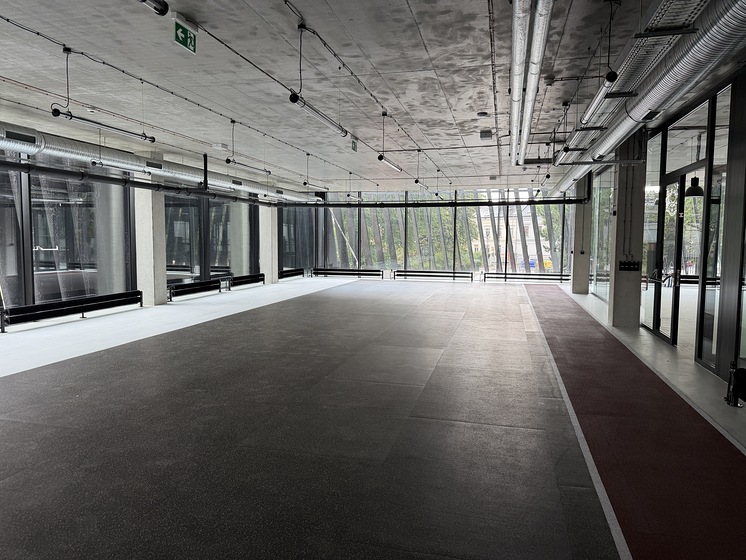

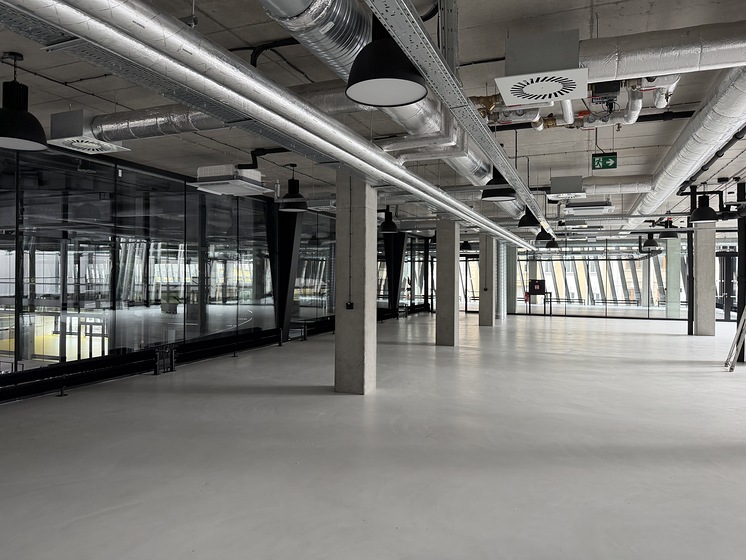

K únoru 2026 je dokončena hrubá stavba (monolitické konstrukce přístaveb a tribun), jsou dokončovány montáže prosklených stěn interiéru, jsou prováděny kompletace zařizovacích předmětu ZTI a elektroinstalací, je dokončována VZT. Provádějí se práce na systému chlazení ledové plochy. Probíhají práce na fasádě přístaveb a hlavní haly stadionu.

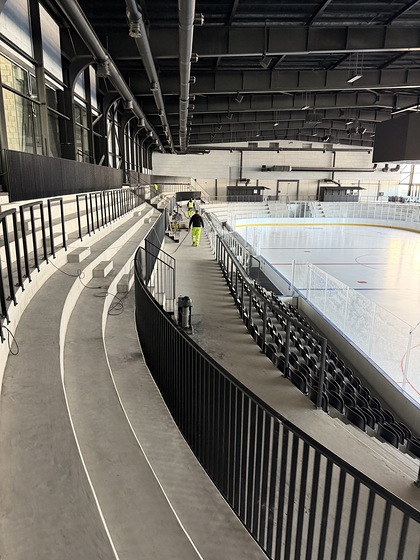

V současné době stavba pokračuje v souladu s aktualizovaným harmonogramem. Dokončují se technologické celky a vybavení sportoviště, včetně ladění detailů souvisejících s provozem ledových ploch, mantinelů a osvětlení. Zároveň probíhá postupné odzkoušení technologií a zařízení. Některé zkoušky jsou zatím prováděny v dočasném režimu, a to do doby plného zprovoznění energetických přípojek.
Součástí projektu je také řešení předprostoru zimního stadionu. Připravuje se jeho finální podoba včetně povrchů a mobiliáře, přičemž se zvažuje i důstojné připomenutí významných sportovních osobností spojených s historií místního sportu. Realizace předprostoru je časově koordinována ideálně s dokončením zimního stadionu.

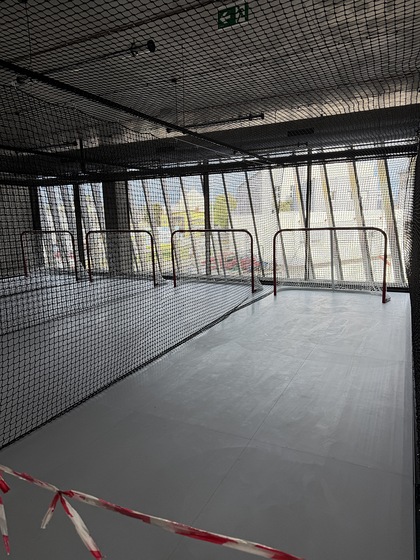

V návaznosti na modernizaci hlavního stadionu byla realizována také náhradní ledová plocha. Stavba je dokončena, byla provedena protihluková opatření a proběhla měření hluku.
Financování a podpora projektu

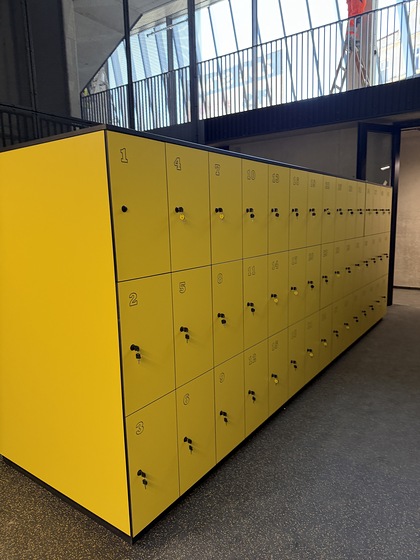

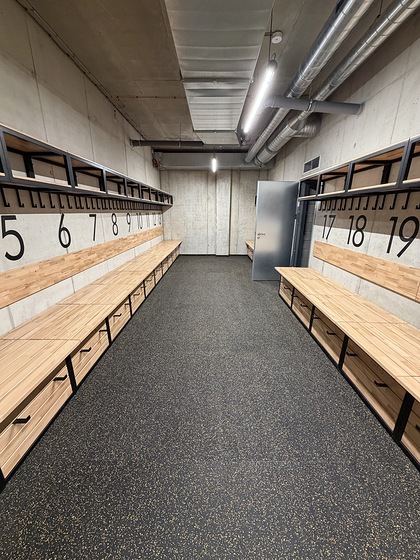

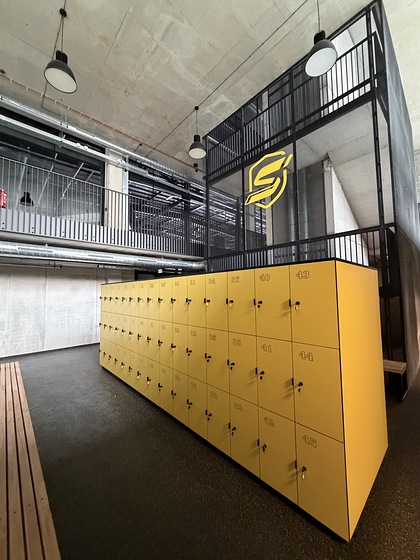

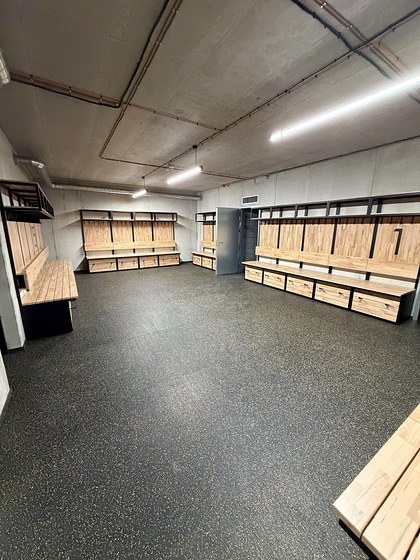

Projekt „Rekonstrukce a přístavba zimního stadionu v Opavě“ je zaměřen na podporu rozvoje infrastruktury pro sport, volnočasové aktivity a rekreaci formou kompletní rekonstrukce zimního stadionu zahrnující rekonstrukci hlavní haly s ledovou plochou a tribunami pro diváky a realizaci přístavby obsahující zázemí pro hráče vč. vybudování tělocvičny, wellness, multifunkční haly a nezbytného zázemí pro provoz zimního stadionu.
Nový bezbariérový zimní stadion nabídne profesionálním hráčům ledního hokeje, organizované mládeži, školám a široké veřejnosti optimální podmínky pro aktivní trávení volného času.
„Rekonstrukce zimního stadionu byla zahájena v květnu 2023 zhotovitelem společností PKS stavby a.s. s termínem dokončení do konce srpna 2026 a investičními výdaji vedoucími k technickému zhodnocení sportoviště ve výši 305,48 mil. Kč bez DPH a získanou dotací 40 mil. Kč z rozpočtu Národní sportovní agentury pro rok 2025.“ Zároveň je akce financována z rozpočtu Moravskoslezského kraje v max. výši 40 mil. Kč.“
Video ke zhlédnutí najdete zde.
Aktualizováno dne 8. 4. 2026


„Projekt Rekonstrukce a přístavba zimního stadionu v Opavě“ je spolufinancován v roce 2024 z prostředků Národní sportovní agentury.
„Projekt Rekonstrukce a přístavba zimního stadionu v Opavě“ je spolufinancován z rozpočtu Moravskoslezského kraje.
